PROJET

Tableau de bord

Conception & accompagnementAdlane Belouam
PROTOTYPE DE CENTRE AVICOLE · BASE 18 HA

Piloter le projet, les plans et la rentabilité depuis une seule interface.

Prototype numérique reconfigurable : implantation, bâtiments, biosécurité, production, configurateur de coûts, BQE, étude financière et rapports thématiques.

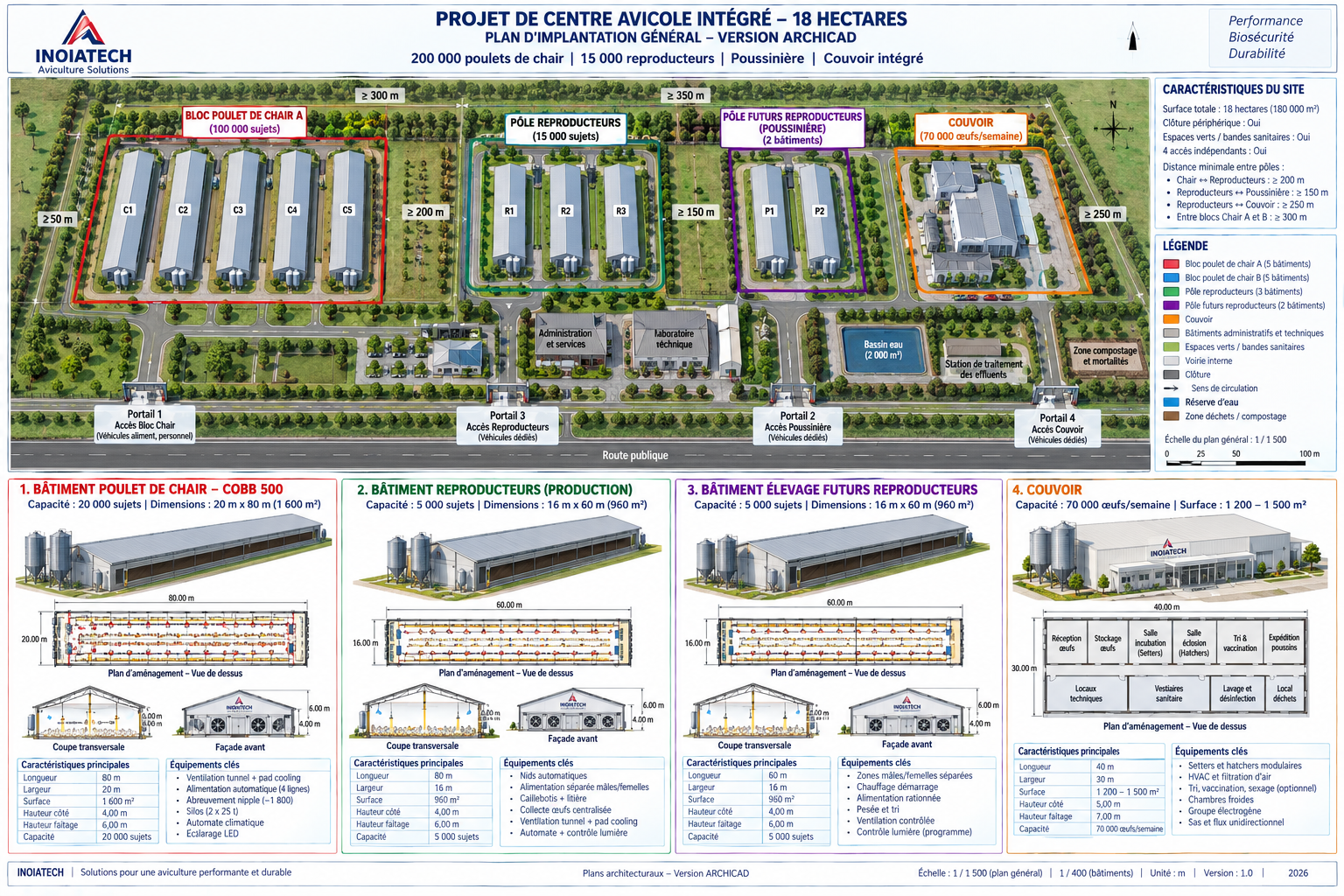

Master plan du centre avicole
BUDGET

Répartition du CAPEX cible

500 M DZD
STATUT PROJET

Niveau de préparation

Avant-projet structuré
Master Plan100%
Étude technique85%
Étude financière75%
Devis fournisseurs20%
MASTER PLAN

Implantation générale et zonage sanitaire

Quatre accès distincts, séparation fonctionnelle des unités et circulation maîtrisée.

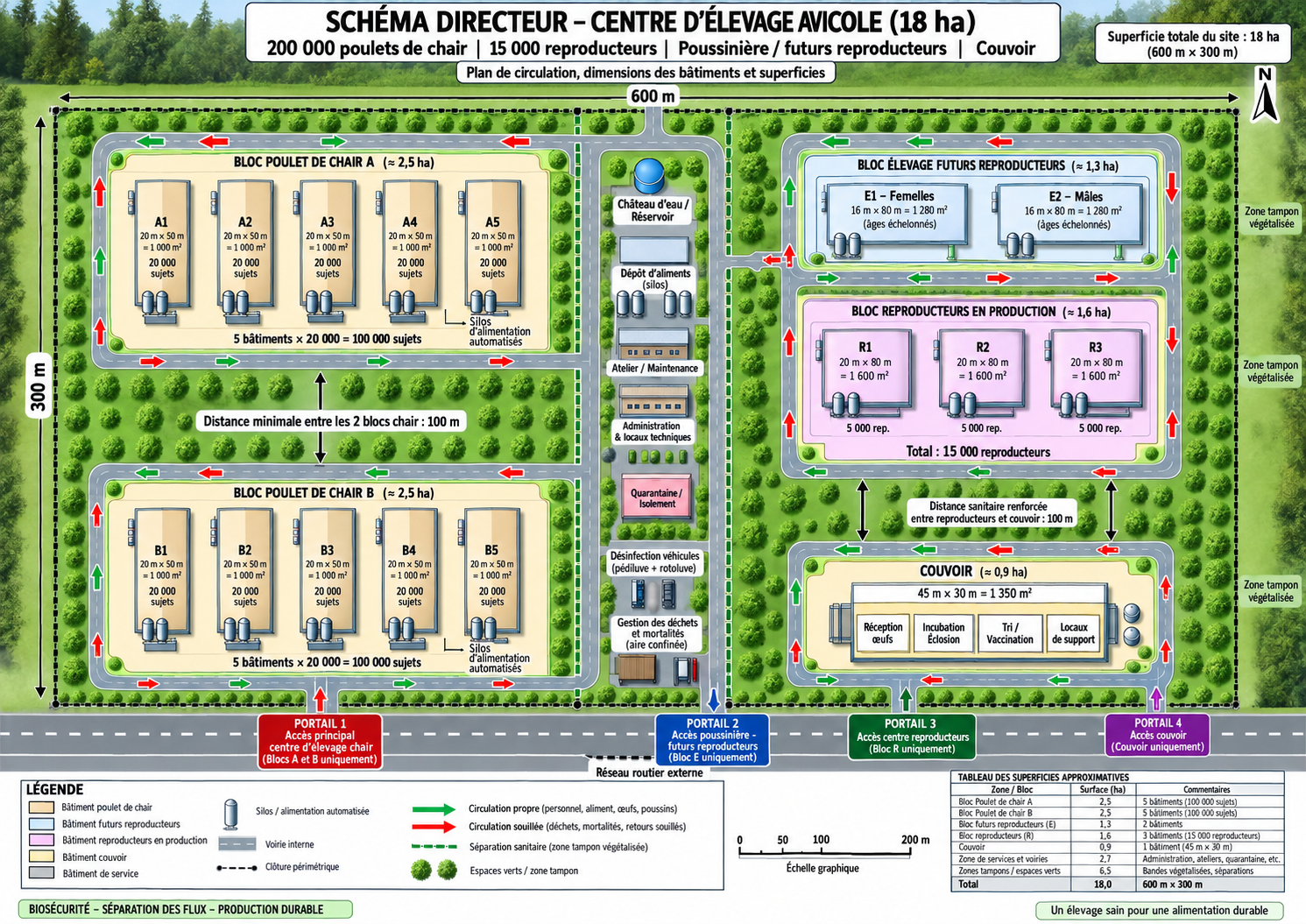

Plan directeur
Plan directeur conceptuelCliquer pour agrandir

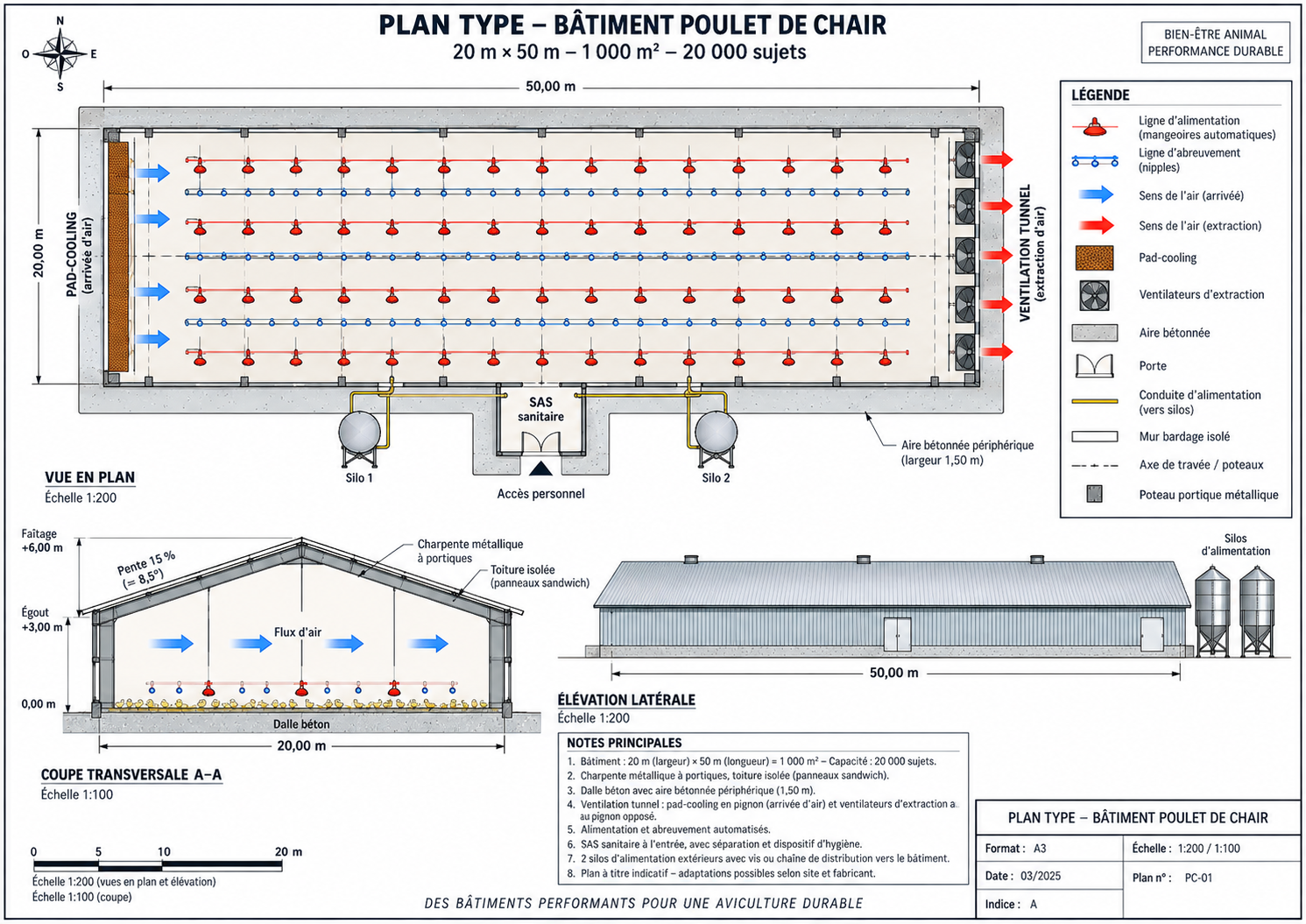

Bloc Chair A5 × 20 000 sujetsAccès 1
Bloc Chair B5 × 20 000 sujetsAccès 1

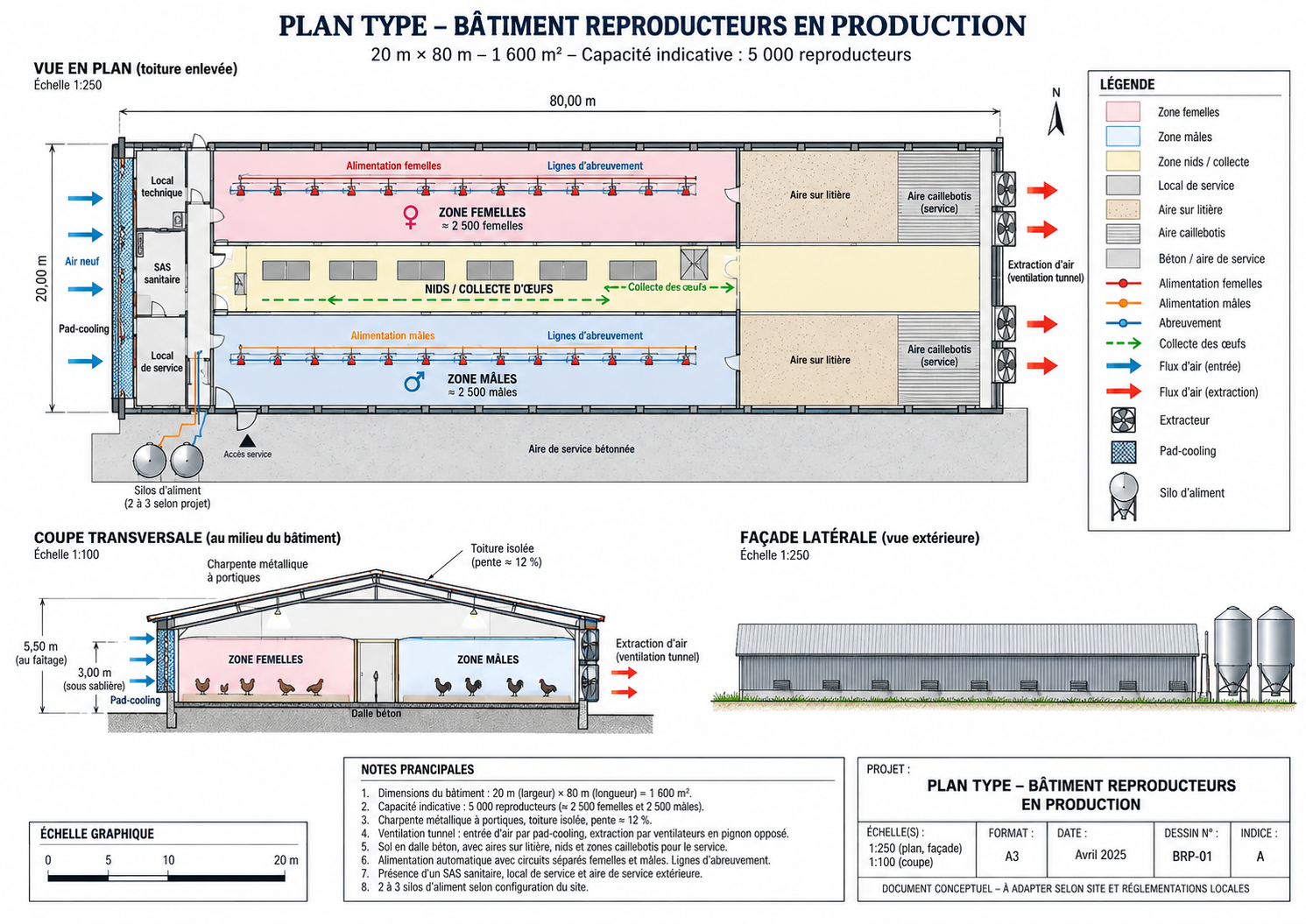

Reproducteurs3 × 5 000 sujetsAccès 3

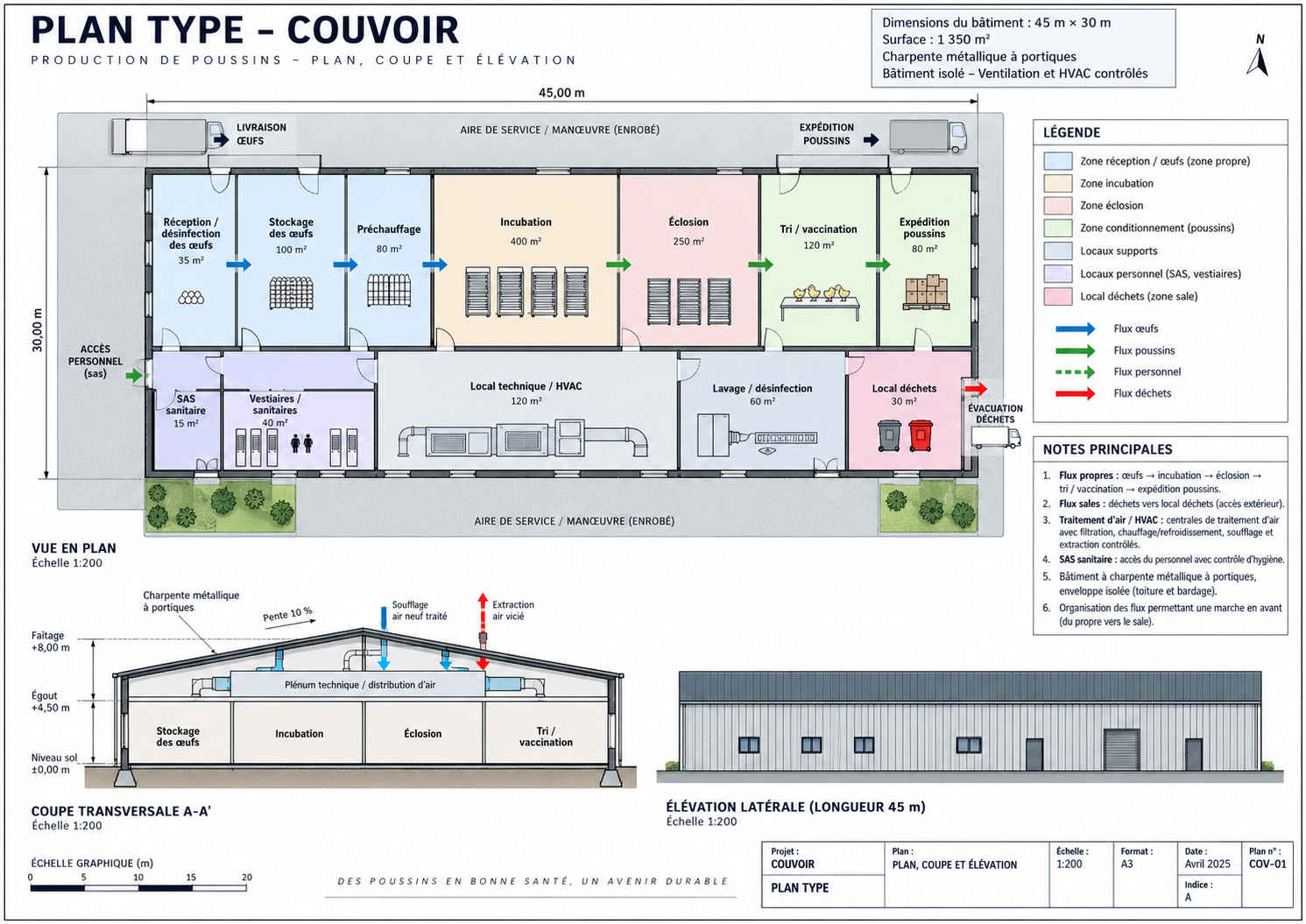

Couvoir≈ 70 000 œufs/semaineAccès 4
PLANS & 3D

Plans conceptuels par bâtiment

Plans, coupes et schémas de principe à transformer ensuite en plans d’exécution validés.

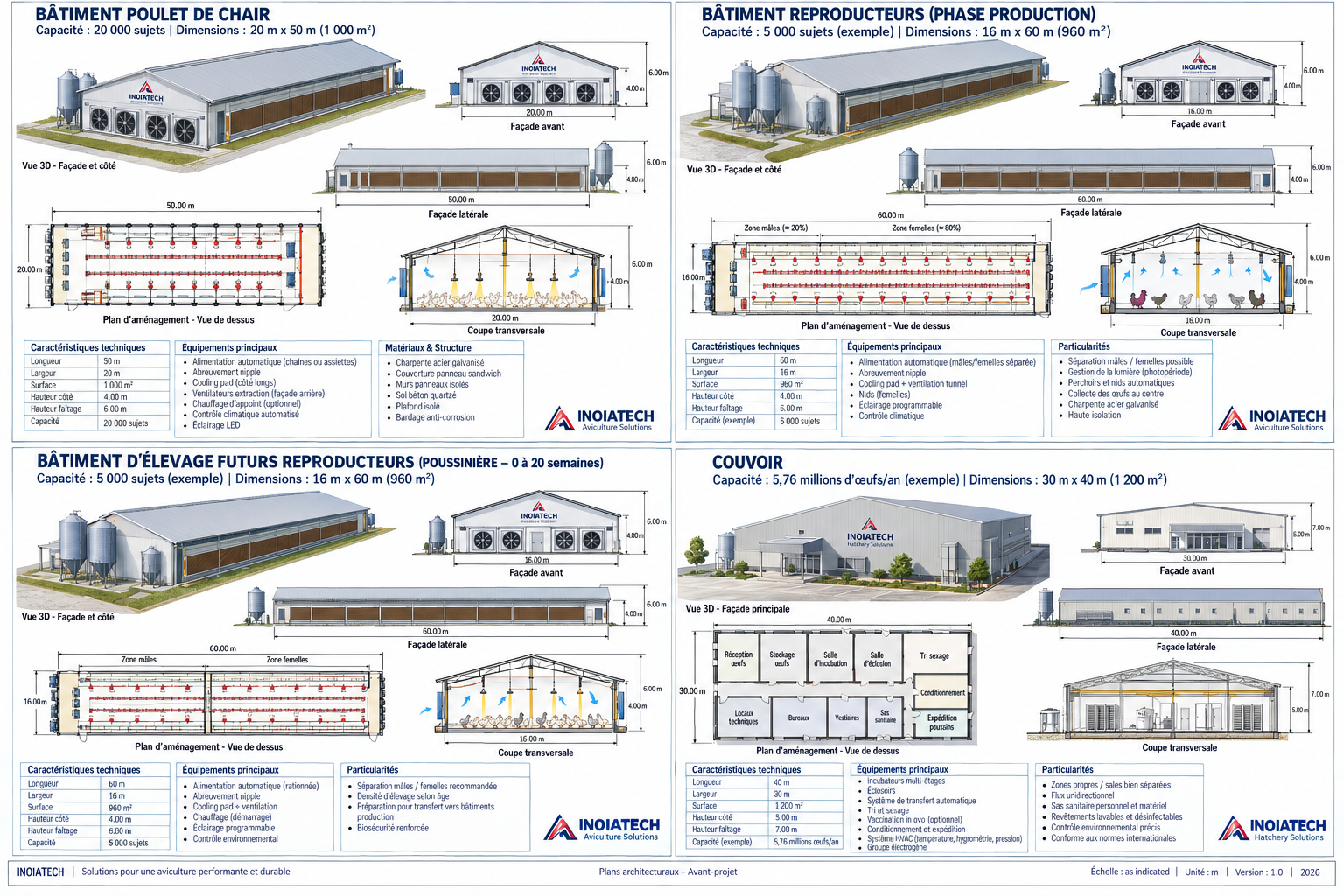

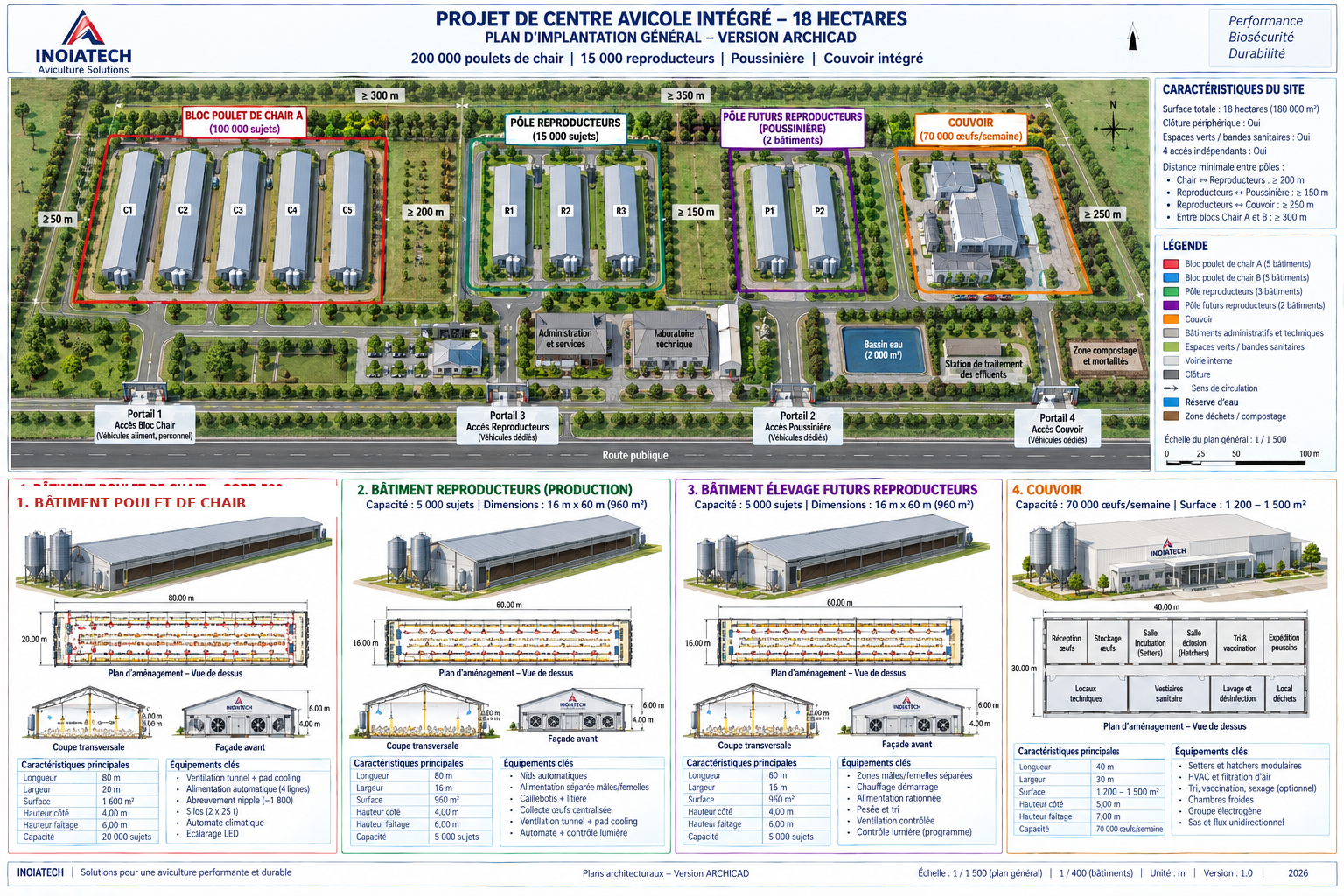

Planche type Archicad
Planche de présentation type ARCHICADRéférence graphique de la phase suivante
FLUX

Plan de circulation à quatre accès

Séparation des véhicules, du personnel et des flux sensibles entre les unités.

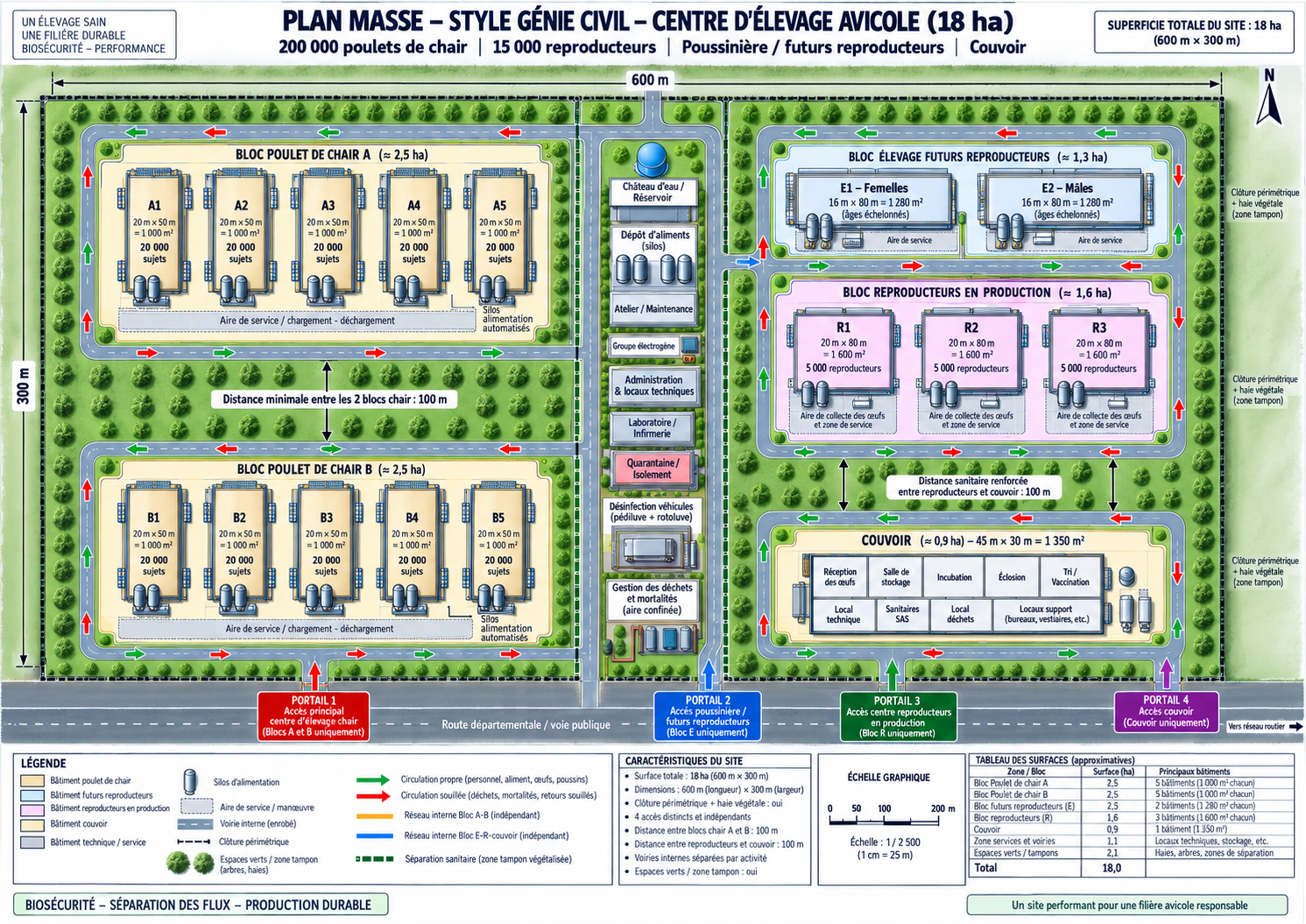

Plan masse et circulation
Plan masse / circulationSchéma conceptuel

Accès dédiés

  1. Accès 1 — Chair A + BAliment, poussins, enlèvement, personnel du pôle chair.
  2. Accès 2 — Futurs reproducteursEntrées sanitaires et approvisionnement propres à l’élevage des futurs reproducteurs.
  3. Accès 3 — Reproducteurs adultesPersonnel dédié, aliment, collecte des œufs à couver.
  4. Accès 4 — CouvoirŒufs à couver, poussins d’un jour, consommables et expédition.
Les voies peuvent rejoindre le réseau routier à l’extérieur de l’enceinte sanitaire, sans devenir une circulation interne commune entre les unités.
BIOSECURITY

Architecture sanitaire du centre

Prévenir les contaminations croisées par le zonage, les sas et la séparation des flux.

Barrières physiques

  • Clôture périphérique
  • Sas par unité
  • Contrôle des accès
  • Zones tampons
  • Aires de désinfection

Flux propres

  • Poussins d’un jour
  • Œufs à couver
  • Personnel autorisé
  • Aliment
  • Matériel désinfecté

Flux sales

  • Mortalités
  • Litière
  • Déchets de couvoir
  • Eaux de lavage
  • Matériel sortant

Matrice de séparation

ZonePersonnel dédiéVéhicules dédiésSasPriorité sanitaire
ChairOuiOuiOuiÉlevée
Futurs reproOuiOuiOuiTrès élevée
ReproducteursOuiOuiOuiCritique
CouvoirOuiOuiDouble zonageCritique
TECHNIQUE

Référentiel technique du projet

Hypothèses centrales utilisées pour la conception et les calculs économiques.

Équipements structurants

ClimatTunnel ventilation, pad-cooling, chauffage démarrage, capteurs et alarmes.
AlimentationSilos, vis de transfert, lignes automatiques et alimentation différenciée en reproduction.
AbreuvementNipples, régulateurs, filtration, traitement et comptage par unité.
CouvoirIncubateurs, éclosoirs, HVAC, pressions différentielles et marche en avant.
PRODUCTION

Projection annuelle de production

Les résultats ci-dessous utilisent le scénario projet prudent et non le potentiel génétique maximal.

Chair — bilan annuel

Reproduction — allocation poussins

Besoins internes chair
Potentiel commercialisable
CONFIGURATEUR

Recalcul approximatif du coût d’implantation

Adapter le prototype au nombre et à la capacité des bâtiments chair et reproducteurs, avec estimation automatique du CAPEX.

Paramètres de dimensionnement

Estimation d’avant-projet : elle utilise des coûts unitaires paramétriques dérivés du prototype de référence. Elle ne remplace pas les devis fournisseurs, l’étude géotechnique ni les plans d’exécution.
ESTIMATION

Décomposition du coût recalculé

BlocQuantité / capacitéCoût unitaire estiméSous-total

Méthode de calcul

Références de base : bâtiment chair 20 000 sujets = 25 M DZD ; bâtiment reproducteurs 5 000 sujets = 18 M DZD ; futurs reproducteurs 5 000 sujets = 14 M DZD ; couvoir 70 000 œufs/semaine = 55 M DZD. Chaque coût comporte une part fixe et une part variable liée à la capacité. Les infrastructures communes évoluent partiellement avec la taille globale du projet.

BQE / CAPEX

Budget par bloc fonctionnel

Objectif d’implantation optimisée avec fabrication locale et importation ciblée.

BlocCompositionBudget (M DZD)% du total
TOTAL CIBLE500100%
FINANCE

Simulateur financier du scénario projet

Modifier les paramètres de simulation sans altérer les valeurs de référence.

Lecture rapide de sensibilité

Le modèle met en évidence l’effet du prix du poulet vif, du prix de l’aliment et de l’IC sur la marge du pôle chair. Les coûts détaillés hors aliment restent à consolider par devis.

RISQUES

Matrice de risques du projet

Priorisation des risques à traiter avant lancement des travaux et des mises en place.

CRITIQUE

Risque sanitaire reproducteurs

Accès stricts, personnel dédié, équipements séparés et gestion de bandes.

CRITIQUE

Rupture électrique

Groupes de secours automatiques et alarmes indépendantes.

ÉLEVÉ

Prix de l’aliment

Contrats d’approvisionnement, stock de sécurité et analyse de sensibilité.

ÉLEVÉ

Chaleur extrême

Dimensionnement ventilation/cooling avec marge climatique.

MODÉRÉ

Retard fournisseurs

Double sourcing et phasage des équipements importés.

MODÉRÉ

Dépassement CAPEX

BQE, devis comparatifs, fabrication locale et réserve technique.

DOCUMENTATION

Dossier de référence du projet

Documents de référence du prototype, destinés à être adaptés et versionnés pour chaque futur client.

Référence prototype · V3.0
PDF
FICHE PROJET

Fiche technique du projet

Caractéristiques générales, croquis, capacités, dimensions, indicateurs de production et devis résumé par blocs fonctionnels.

4 pagesVersion V1Référence
PDF
TECHNICO-ÉCONOMIQUE

Étude technico-économique

Étude détaillée du Master Plan, bâtiments, équipements, biosécurité, circulation, performances, production, CAPEX, risques et recommandations.

22 pagesVersion V1Référence
PDF
FINANCE

Analyse financière détaillée

CAPEX, OPEX, chiffre d’affaires, projections à 5 ans, graphiques, simulations, sensibilité, cash-flow et tableaux d’amortissement.

16 pagesVersion V1Référence
APERÇU PDF

Fiche technique du projet

Ouvrir dans un nouvel onglet
Ces PDF constituent les références du prototype. Chaque adaptation client devra être enregistrée comme une nouvelle version afin de préserver la traçabilité.
PITCH DECK

Présentation PowerPoint du projet

Mini-présentation d’investissement en 8 slides, conçue pour une lecture rapide par le client, la banque ou un partenaire.

V2 · Prototype neutre

Centre avicole intégré — 18 hectares

Le pitch résume le concept, l’implantation, les bâtiments, les hypothèses prudentes, le budget cible 500 M DZD et la feuille de route du projet, sans lier l’investissement à une marque génétique spécifique.

8 slidesFormat PowerPoint éditableFichier inclus dans le dossier Hostinger V3.
Slide 1 pitch1. Vision du projetCapacités, budget cible et positionnement.
Slide 2 pitch2. Concept intégréChaîne de valeur et autonomie en poussins.
Slide 3 pitch3. Master PlanZonage sanitaire et implantation générale.
Slide 4 pitch4. BâtimentsDimensions et principes techniques.
Slide 5 pitch5. PerformancesHypothèses prudentes de production.
Slide 6 pitch6. InvestissementCAPEX cible par bloc fonctionnel.
Slide 7 pitch7. Potentiel économiqueRevenus, sensibilité et sécurité d’approvisionnement.
Slide 8 pitch8. Feuille de routeDu dossier V1 au projet exécutable.
REPORT CENTER

Générateur de rapports thématiques

Sélectionner un dossier, prévisualiser puis imprimer en PDF ou télécharger en HTML.

APERÇU

Rapport complet du projet

VERSIONS

Historique des révisions

Traçabilité des décisions et des modifications structurantes du projet.
